太阳能华北区:项目建设抢进度 细腻运维保发电 |
泉源:中节能太阳能股份有限公司 时间:2020-12-07 |
|
岁末年头,,,,,一场突如其来的新冠肺炎疫情,,,,,一度让正常生爆发涯秩序按下“暂停键”,,,,,对经济社会生长带来亘古未有的攻击。。。。。。为坚决贯彻落实习近平总书记“奋力把失去的时间抢回来、把疫情造成的损失补回来”的主要指示精神,,,,,凭证集团公司“酣战四序度、大干七十天,,,,,全力以赴完成年度目的使命,,,,,为‘十三五圆满收官、十四五优异开局’做孝顺活动要求,,,,,”太阳能华北区党总支坚决凭证太阳能公司党委要谴责力推进复工复产,,,,,最洪流平消除疫情带来的影响。。。。。。 距离太阳能华北区白城领跑者项目完成并网已已往五个多月。。。。。;;;;;;岛涿⒌醣凵,,,,,工程车辆往返穿梭,,,,,新建变电站、线路增容……施工时代,,,,,白城项目部建设职员放弃休息、加班加点,,,,,战胜一切难题,,,,,戴着口罩主要有序地忙碌着。。。。。。这一帧帧、一幕幕画面至今回忆起都会让每一个加入到项目建设中的节强人动容不已。。。。。。而太阳能华北区通榆二期10兆瓦项目也必需在今年12月30日之前完成并网,,,,,但通榆二期项目实验这么久以来,,,,,却遭受到了诸多挑战。。。。。。 台风肆虐,,,,,积水各处;;;;;;不畏艰辛,,,,,变“深水区”为平地。。。。。。

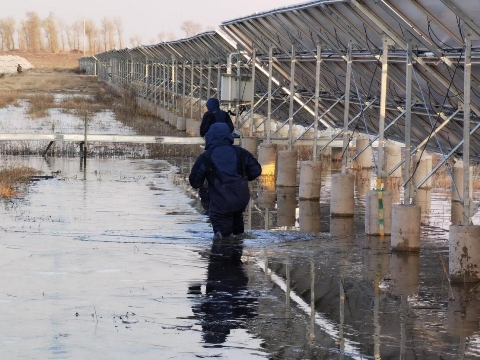

项目并网以后往往得花更多的时间去维护发电设施,,,,,这就要求运维职员将已经损坏的装备替换下来,,,,,以包管整个系统的正常运行。。。。。。自8月份以来,,,,,突如其来的三场台风给装备清静稳固运行带来严肃磨练。。。。。。进入电站的必经之路已被洪流淹没,,,,,基础看不到路在那里,,,,,所见之处,,,,,都是积水,,,,,多处蹊径已酿成深水区,,,,,运维职员没有退缩,,,,,“没有路也要创立路,,,,,就算蹚也得把装备送进去”。。。。。。于是,,,,,运维职员便经由深水区运送装备,,,,,湿透半截的裤管是不惧台风影响最好的证实。。。。。。地面积水严重,,,,,而光伏组件高度大多凌驾3米,,,,,被水浸泡过的地面无法牢靠绝缘梯,,,,,这给运维职员维护发电装备制造了严重障碍,,,,,磨练装备难度大大增添,,,,,但这依然阻挡不了运维职员举行装备运维的刻意。。。。。。面临地面无法牢靠梯子的逆境,,,,,运维职员纷纷化身“智多星”,,,,,群策群力,,,,,出谋划策,,,,,最后决议在绝缘梯顶端加装挂钩,,,,,再用顶端的挂钩悬挂在光伏支架上举行维护,,,,,解决运维难题。。。。。。 气温骤降,,,,,寒风飒飒;;;;;;不惧严寒,,,,,站好每一班岗。。。。。。 由于太阳能华北区吉林片区地理位置特殊,,,,,终年伴有天气转凉的迹象,,,,,在严寒的天气下事情已经是运维职员的事情常态,,,,,可是在零下30-40度的严冷气温下举行装备巡检事情,,,,,照旧给运维职员带来了极大的挑战。。。。。。在巡检现场,,,,,经?????梢钥吹椒鲈谧氨干厦娴氖侄车猛ê,,,,,已经变得僵硬。。。。。。严重的时间甚至很难举行正常的维护事情,,,,,回暖也需要好一阵子。。。。。?????墒鞘奔渚褪欠⒌缌,,,,,装备提前一分钟维护好,,,,,我们就多发一度电。。。。。。光伏厂区严禁烟火,,,,,于是运维职员只能用体温取暖和的方法,,,,,将自己的手揣在衣服里贴着皮肤来举行缓解,,,,,只有这样才华既包管清静,,,,,又能将装备磨练故障尽快完成。。。。。。 并网在即,,,,,关卡重重;;;;;;全心起劲,,,,,施展最大的价值。。。。。。
太阳能华北区通榆二期10兆瓦项目并网手续申办问题是阻挡项目正常并网的绊脚石。。。。。。现阶段,,,,,通榆二期10兆瓦项目并网手续已经申报并纳入国网妄想,,,,,关口计量、二次清静防护计划,,,,,开关柜命名等一个个审批流程竣事动则得十天半个月,,,,,若在最后关头出了过失,,,,,那各人的心血全都会付之东流。。。。。。纵然这样,,,,,也依然阻挡不了项目职员的事情热情和起劲性。。。。。。时间是名贵的,,,,,所有人必需和难题赛跑,,,,,和并网流程抢时间。。。。。。项目职员仔细又耐心的完成每一项必备质料,,,,,仔细检查每一处文件,,,,,不到最后一刻都不会松懈。。。。。。仅通过这些,,,,,便足以看出每一个节强人坚韧不拔的斗争精神和一丝不苟的敬业精神。。。。。。 星光不问赶路人,,,,,时间不负斗争者。。。。。。白城领跑者项目的顺遂并网给即将并网的通榆二期10兆瓦项目树立了实着实在的模范,,,,,也给了项目全体职员继续前进的动力和勇气。。。。。。距离年底尚有不到两个月的时间,,,,,全体项目职员凭证太阳能公司要求,,,,,起劲落实党建谋齐整体化,,,,,充分调动每一位员工的起劲性和自动性,,,,,以只争朝夕的紧迫感,,,,,在做好疫情防控的基础上全力推进项目建设,,,,,在确保清静环保质量的条件下,,,,,大干七十天,,,,,把失去的时间抢回来,,,,,把滞后的进度赶回来,,,,,以“投资省、工期短、质量优、情形美、 效益好”为项目建设目的,,,,,确保通榆二期10兆瓦项目在12月31日之前并网,,,,,为华北区稳固康健生长添砖加瓦。。。。。。 太阳能华北区党总支也将起劲落实集团公司“酣战四序度,,,,,大干七十天”活动,,,,,扎实推进党建谋齐整体化事情,,,,,为‘十三五圆满收官,,,,,十四五优异开局’作孝顺,,,,,保质保量完成年度谋划使命,,,,,向太阳能公司交上一份知足的答卷。。。。。。 |
